广东肇庆浪江抽水蓄能电站2号机组定子吊装就位
    次浏览 发布时间:2026-04-23    来源:南网储能   关键词:抽水蓄能电站,南网储能,新型电力系统,
  • 正文

4月18日,南网储能广东肇庆浪江抽水蓄能电站2号机组定子精准吊装就位,这一关键节点的突破,为2号机组转子吊装奠定了坚实基础。

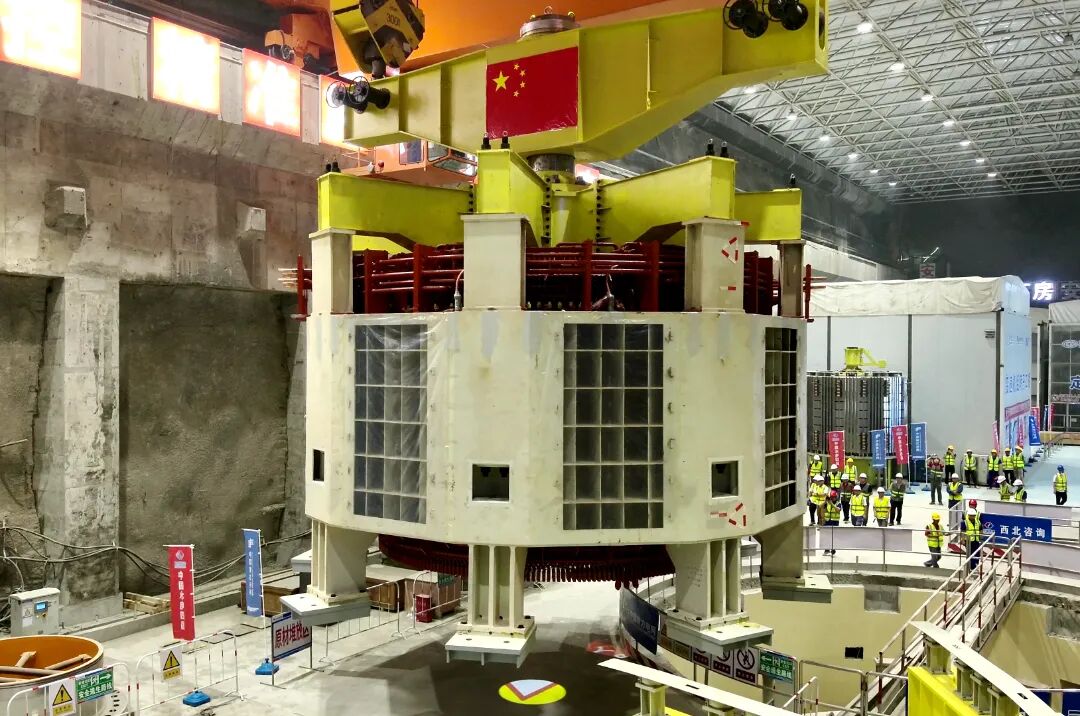

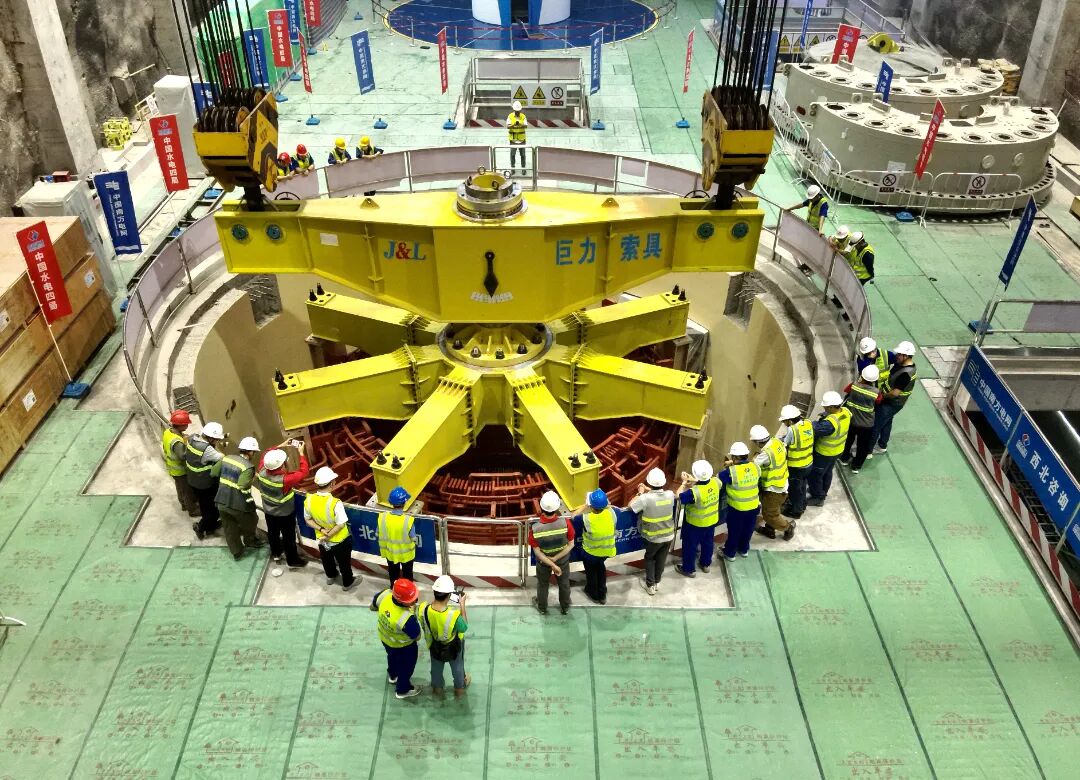

定子是水轮发电机组核心部件之一,在安装间完成定子机座组圆和铁心叠装、铁损试验、定子下线、定子整体耐压以及清扫喷漆后,组装后总重量达390吨,采用主厂房一台双钩600吨桥机并车通过平衡梁和起吊轴进行整体吊装。

定子吊装具有重量大、难度高、精度高的特点。为确保安全高效完成吊装任务,肇庆浪江项目部提前制定专项方案,联合施工、设计、监理及设备厂家多次论证工艺细节,认真总结首台机组吊装经验,明确各岗位分工及要求,落实吊装过程的组织、技术和安全保障措施,整个吊装过程指挥精准、操作规范,一次性吊装就位,彰显了专业的工程管理水平和扎实的技术实力。


肇庆浪江项目部将以“严控安全、严抓质量、严保进度”为核心,推进2号机组转子、上下机架组装与吊装,为首台机组调试打下坚实的基础。

资讯来源:南网储能
