4月10日,三峡发展公司天台监理部承监的浙江天台抽水蓄能电站3号机组甩负荷试验圆满完成,标志着电站3号机组已具备在极端工况下的动态调节性能与安全保障能力,向着电站全容量投产发电迈出关键一步。

4月10日晚22时17分,随着监控盘柜一枚按钮拍下,天台抽水蓄能电站3号机组按既定电气事故停机流程分开发电电动机出口断路器,完成了甩100%负荷(425兆瓦)试验。试验监控数据表明,机组转速上升率、蜗壳及尾水管压力、调压井水位变化等满足设计要求,机组各系统调节稳定,紧急停机动作正确。
机组甩负荷试验是抽水蓄能机组启动调试的重要内容之一,用于校验机组设备在故障情况下的振动幅度是否在合格范围内,检验进水球阀设备抗水流冲击能力,以及检验调速系统、继电保护系统等设计、制造和安装调试质量。

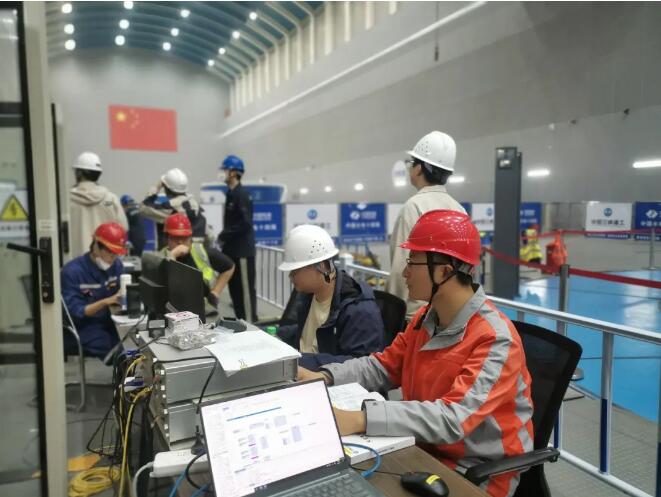

3号机组甩负荷试验监理旁站

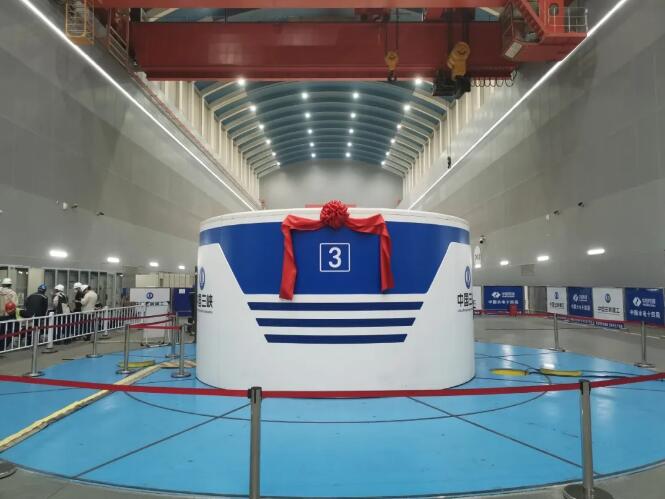

3号机组甩负荷试验现场照片
自3月22日3号机组首次启动以来,天台监理部精细组织,做好各项试验措施检查;试验过程中,严密监控机组设备状态;各项试验完成后,督促落实程序优化及问题消缺,确保试验安全。
下一步,天台监理部将紧盯机组投产发电目标,严格履职履责,高质量做好机组启动调试各项监理工作,全力保障3号机组安全准点投产发电。
