配储超498MW/595MWh!湖北公布风光资源利用试点清单!
    次浏览 发布时间:2026-03-18    来源:   关键词:
  • 正文

能源圈获悉,3月16日,湖北省能源局发布关于加快推进风光发电资源利用试点项目的通知。

根据通知,经企业申报、市县审核、接网校核,加快推进风光发电资源利用试点项目13个,容量130万千瓦。其中:风电项目8个,装机容量80万千瓦;光伏发电项目5个,装机容量50万千瓦。

13个项目中,共有9个项目明确了储能配置规模。其中4个项目为此前的新能源配套储能项目的容量进行了异地调整,4个项目明确按照新能源装机比例50%配置储能,但未明确储能配置时长。配储总规模超497.5MW/595MWh(未明确MWh规模的未做估算)。

风电、光伏、储能的具体情况如下:

风电项目8个,装机容量800MW,配储规模合计325MW/350MWh。

光伏发电项目5个,装机容量500MW,配储规模合计172.5MW/245MWh。

项目单位涉及华电、中广核、中煤绿能、山高新能源、远景等企业。

全文如下:

省能源局关于加快推进风光发电资源利用试点项目的通知

有关市(州)发改委(能源局),国网湖北省电力有限公司:

根据《省发改委 省能源局关于印发湖北省加强风光发电资源利用试点方案的通知》(鄂发改能源〔2025〕103号)和《省能源局关于推进新能源发电项目建设的通知》(鄂能源新能〔2025〕50号),现就加快推进风光发电资源利用试点项目通知如下。

一、经企业申报、市县审核、接网校核,加快推进风光发电资源利用试点项目13个,容量130万千瓦。其中:风电项目8个,装机容量80万千瓦;光伏发电项目5个,装机容量50万千瓦。具体名单详见附件。

二、请有关市(县)能源主管部门深入推进加强风光发电资源利用试点建设,做好项目协调服务工作,指导项目单位进一步落实建设条件,依法依规办理相关手续。协调有关部门强化用地、用林等要素保障,及时解决项目推进中遇到的困难和问题,为项目建设创造良好条件。

三、请各项目单位科学安排项目建设时序,严格落实主体责任,加强项目建设安全管理,依法合规推进项目建设,确保按要求、按承诺建成投运。项目建成投运后,要及时完成建档立卡工作。

四、请国网湖北省电力有限公司及时办理试点项目电网接入方案批复,加快相关电网工程建设,支持项目尽早并网。

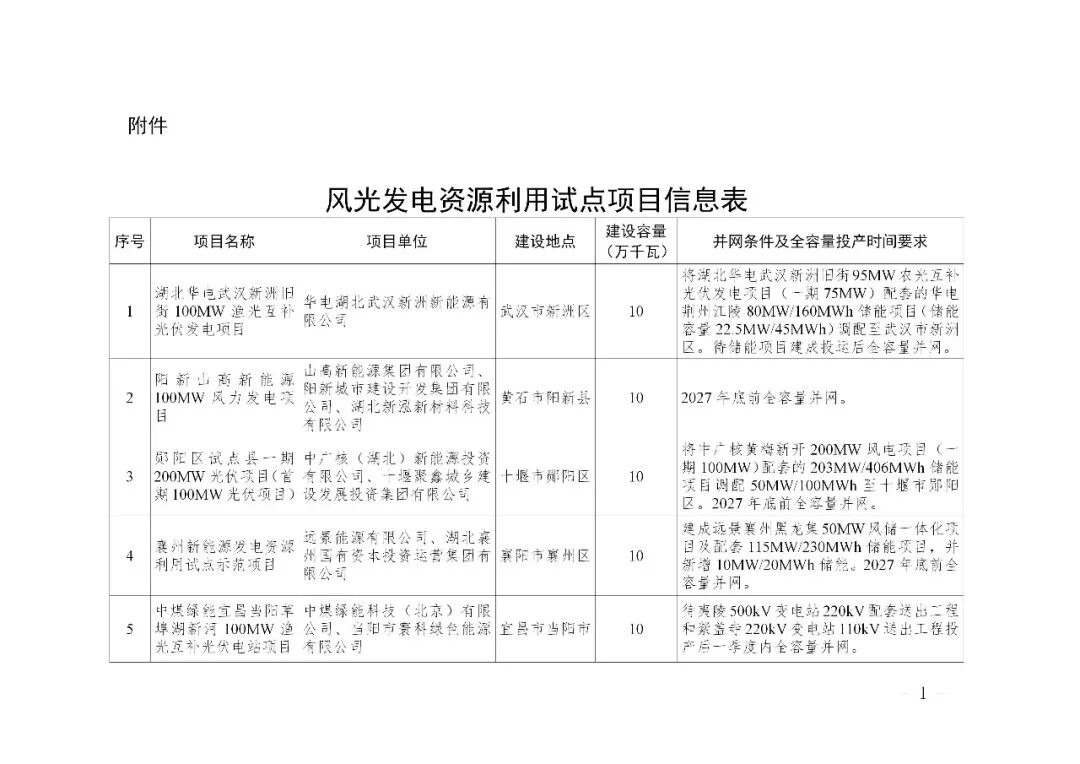

附件:风光发电资源利用试点项目信息表

湖北省能源局

2026年2月13日

来源:湖北省能源局
