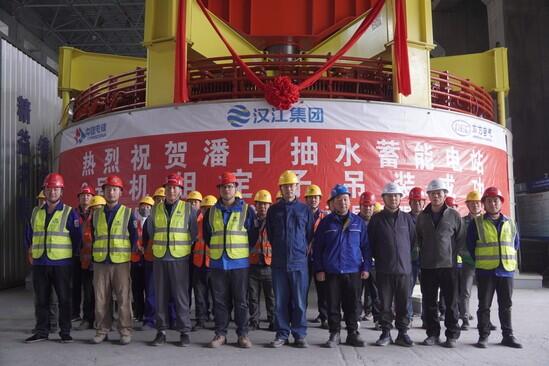

3月12日,湖北潘口抽水蓄能电站2号机组定子顺利吊装、精准就位。至此,电站1号、2号两台机组定子全部吊装完成,标志着电站机电设备安装取得重大阶段性成果,为后续机组总装、调试及按期投产奠定坚实基础。

潘口抽水蓄能电站是国内在建水头变幅最大、转轮直径最大的超低水头抽水蓄能项目。电站两台机组为三相、立轴、半伞式、空冷、可逆式同步电机,发电机工况额定功率149兆瓦,本次吊装的2号机组定子总重量为205吨,在厂房安装间依次完成定子铁心叠装、绕组嵌装、电气试验等数十道精密安装工序,全过程装配检测与试验验证数据优良,并一次性通过全部检测验收,设备状态达到最优吊装条件。

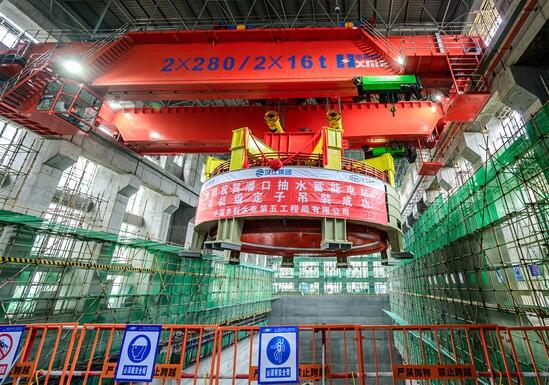

吊装作业采用主厂房280吨+280吨桥式起重机作业,配套额定起重量270吨专用吊具与500吨平衡梁,严格按照专项施工方案执行。作业前完成桥机全面检修、吊具组装校验、吊装通道清障、安全技术交底等全流程准备;吊装过程遵循试吊、静停检查、慢速转运、精准就位工序,全程同步控制、速度平稳、姿态稳定,定子与周边结构保持安全距离,实现零碰撞、零损伤、零风险。

下一步,项目部将以节点目标为导向,高效推进定子调整固定、机组总装、电气接线及调试等后续工序,全力以赴推进工程建设,确保电站“一年双投”发电目标顺利实现。
