湖南攸县抽水蓄能电站地下厂房顶拱开挖支护完成并顺利通过水电总院安全性评价
    次浏览 发布时间:2026-03-04    来源:   关键词:
  • 正文

2月27日至28日,水电总院组织召开湖南攸县广寒坪抽水蓄能电站地下厂房顶拱安全性评估咨询会议,总院专家从地质条件、设计支护体系、施工方法、试验检测、监测数据分析等方面多维度分析了地下厂房顶拱的安全性,并一致认为地下厂房顶拱处于整体稳定状态,安全总体可控,具备下层开挖条件。

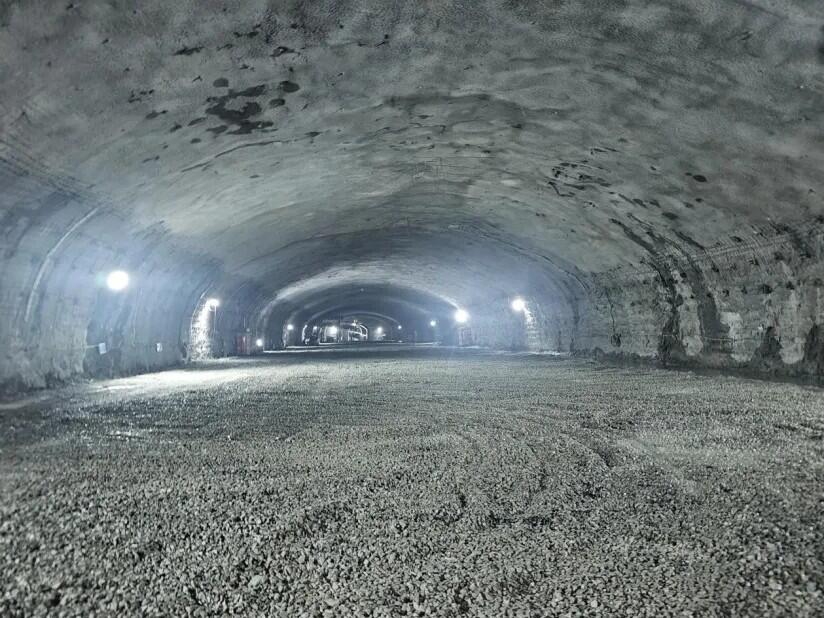

攸县抽蓄电站地下厂房第一层开挖尺寸为238.1米×27.5米×10米(长×宽×高),围岩为微新变质砂岩、砂质板岩,围岩类别为Ⅲ1类、Ⅲ2类。厂房第一层开挖采取导洞完成后中部扩挖先行,上下游侧扩挖跟进方式施工,顶拱采用系统锚喷支护,上下游拱脚设预应力锚杆,断层设锚索加强支护形成稳固的支护体系。

攸县抽蓄项目主厂房第一层开挖支护顺利通过安全性评价,既是对前一阶段高标准工作成果的权威肯定,更是对后续工程高质量建设的鞭策。下一步,攸县抽蓄项目管理团队将持续组织参建各方发扬攻坚克难、拼搏奉献的精神,努力把攸县抽蓄电站打造成精品示范抽蓄项目。
