广东肇庆浪江抽水蓄能电站机组混凝土全部浇筑完成
    次浏览 发布时间:2026-02-03    来源:   关键词:
  • 正文

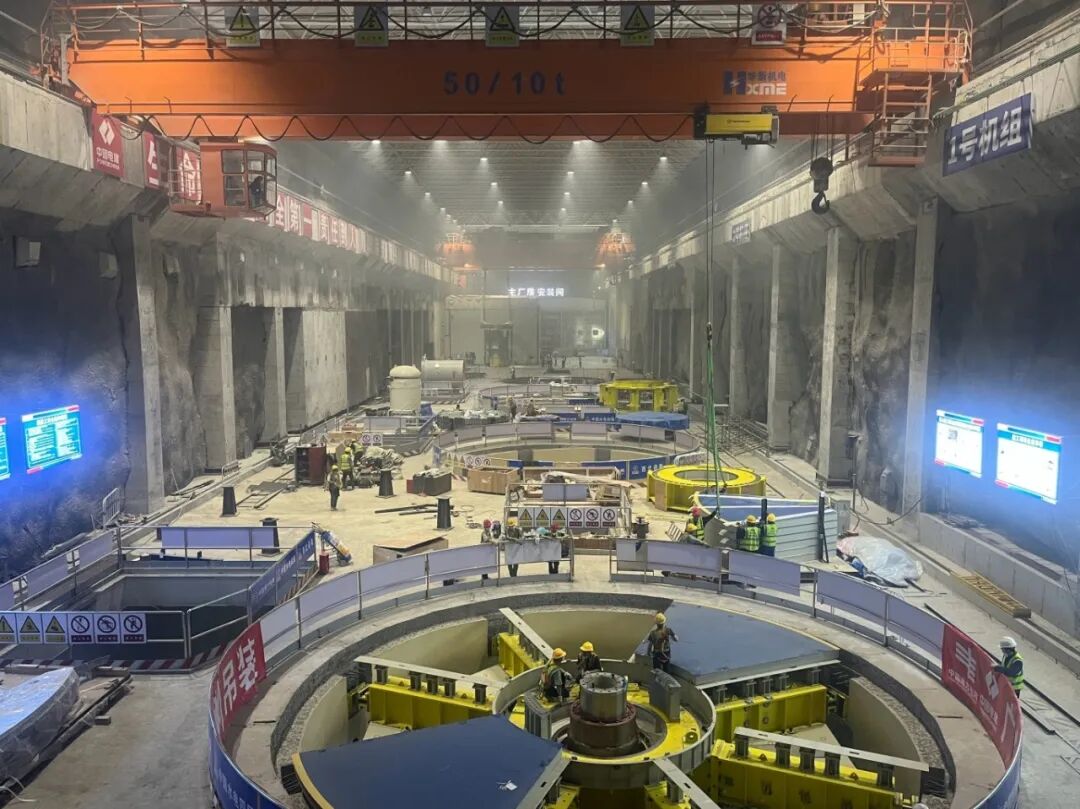

1月31日,南网储能公司肇庆抽水蓄能电站地下厂房主机间4号可变速机组混凝土顺利浇筑至发电机层,至此,4台发电机组结构混凝土全部浇筑完成,冲刺首台机组投产发电进入倒计时。


主机间结构混凝土共计3万余方、结构钢筋重约3千吨,面对工期紧、任务重的“硬骨头”,肇庆浪江抽水蓄能电站业主项目部团结带领各参建单位攻坚克难,自2024年10月1日首台机组尾水肘管吊装至今,净工期为16个月。


截至目前,肇庆浪江抽水蓄能电站项目多个关键节点迎来突破,上、下水库大坝填筑分别累计完成70%、30%,输水系统水泥固结灌浆累计完成60%,首台机组安装累计完成85%。

资讯来源:
