广东肇庆浪江抽水蓄能电站2号机组定子铁心叠装及磁化试验顺利完成
    次浏览 发布时间:2026-01-19    来源:   关键词:
  • 正文

近日,广东肇庆浪江抽水蓄能电站2号机组定子铁心磁化试验一次性顺利通过,加上1月13日定子铁心叠装工作的圆满完成,标志着2号机组定子具备下线条件。

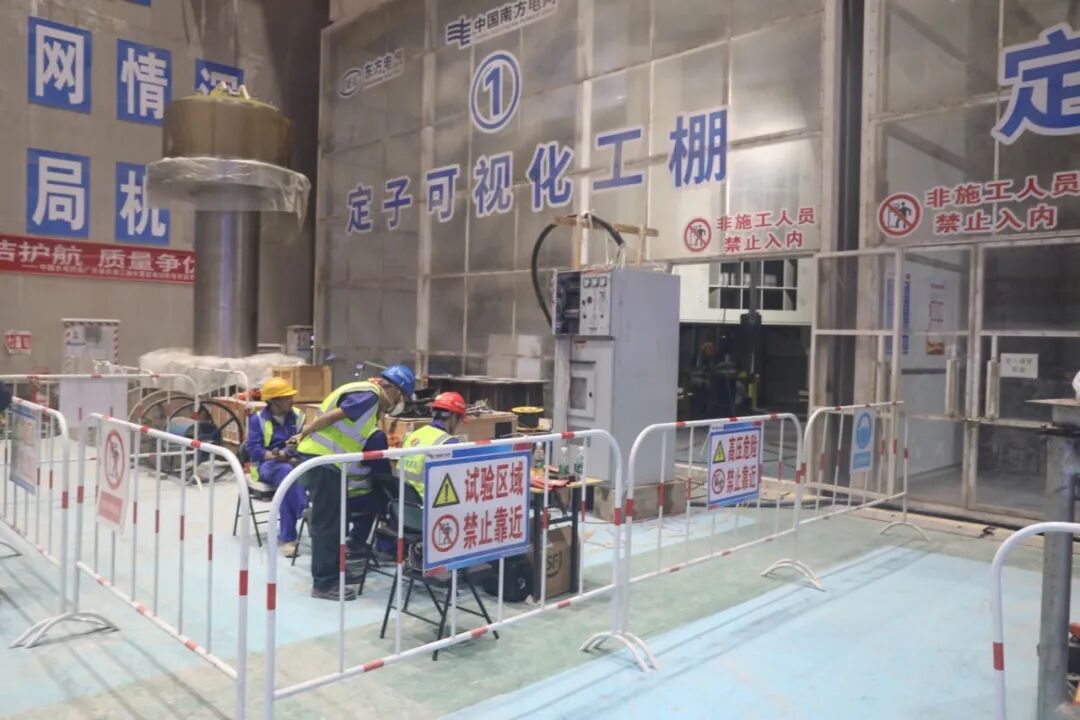

定子铁心作为发电机组的“磁力中枢”,其叠装质量直接关乎机组运行效率与稳定性。通过10万余张0.5毫米厚硅钢片的精密叠压、整形与压紧工艺的全过程管理,实现铁心内径5.35米、高度2.85米的完美成型。定子铁心磁化试验作为发电机大型电气试验中最重要的项目之一,通过测定铁心单位质量的损耗,检验发电机定子铁心装配质量,同时检测铁轭和齿的温度,综合判断铁心片间的绝缘是否良好。


南网储能肇庆项目部以“安全第一、质量为本”为原则,?强化叠片技术支撑,通过充分总结1号、4号机组定子铁心叠装经验,针对铁心下沉、振动控制等难点制定专项预案,使得整体圆柱度误差控制在0.20毫米以内,整圆波浪度不超过2毫米。?严控高压试验安全质量?,试验人员密切监测定子铁心的温升、温差、电压、电流等参数来计算铁心损值,整个磁化试验持续90分钟,最终铁心、铁心与机座各部位温升等试验数据均符合厂家工艺标准要求,机座与铁心各机械部分无异常现象。2号机组定子铁心的制造、安装质量达到优良水平。??

定子铁心叠装的完成与磁化试验的顺利通过,标志着2号机组安装进入核心部件组装阶段。肇庆项目将按计划推进2号机组定子下线、1号机组转子吊装、4号机组定子、转子组装与吊装等关键工作,确保机组早日高质量投产。
