河北易县抽水蓄能电站首台机组通过考核试运行
    次浏览 发布时间:2026-01-05    来源:   关键词:
  • 正文

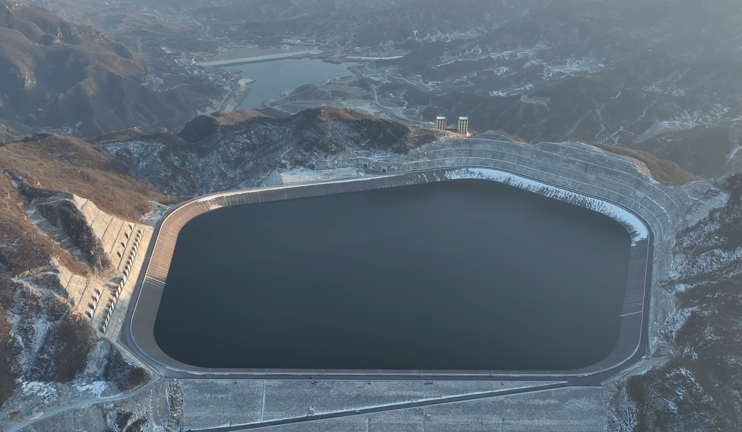

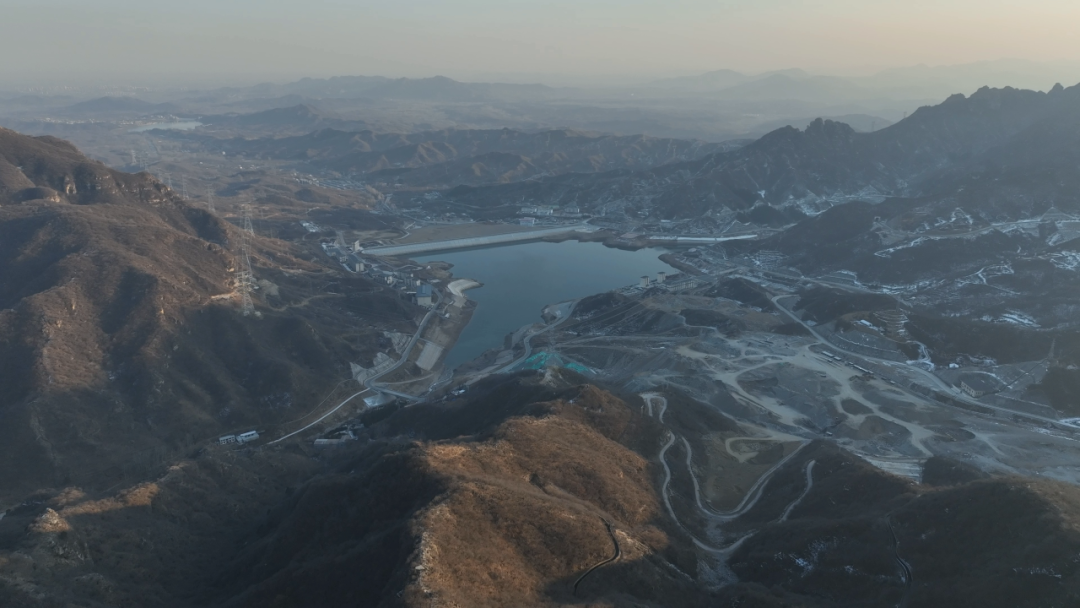

2025年12月31日,北京院勘测设计的国网新源河北易县抽水蓄能电站1号机组圆满完成15天考核试运行,首台机组即将转入商业运行阶段。

项目于2014年8月通过预可研审查,2017年10月通过可研审查,同年12月通过河北省发展改革委核准。2019年11月正式开工建设,2021年6月主体工程开工,2025年3月下水库下闸蓄水,2025年8月完成500千伏倒送电试验,同年12月16日1号机组进入15天考核试运行。

自开工建设以来,北京院配合参建各方坚持做好技术服务保障,优化设计方案,攻克项目难题。提出了多项创新,如上水库井式进/出水口体型首次采用底部等直径“S”形弯管式,替代传统的底部纺锤体型弯管;下水库采用竖井式溢洪道,避免了大面积的土石方明挖对生态环境的不利影响;主变压器低压套管与离相封闭母线连接处采用可拆卸设计结构;首次在抽水蓄能电站中采用主变压器声纹振动在线监测装置,提高了设备健康度诊断手段等。从水力效率、生态环保、检修运维、设备健康等多个维度为项目建设建言献策,全力以赴做好各项设计工作,确保项目有序推进。

电站作为国家“十四五”规划重点项目,安装4台单机容量300兆瓦的立轴单级混流可逆式水泵水轮机组,总装机容量1200兆瓦,以500千伏线路接入河北南部电网,承担调峰、填谷、调频、调相和紧急事故备用等作用。电站年发电量18.07亿千瓦时,每年可减少二氧化碳排放约21.3万吨。投产后将助力太行山地区新能源消纳,为京津冀经济发展提供澎湃清洁动力,保障电网安全稳定运行。
