南网储能梅蓄电站二期7号主变正式投运 为电站全面投产助力加速
    次浏览 发布时间:2025-09-12    来源:   关键词:南网储能,抽水蓄能电站,新型电力系统,
  • 正文

9月11日11时45分,梅州抽水蓄能电站二期500kV 7号主变经严格测试后各项运行参数满足规范要求,正式投运。

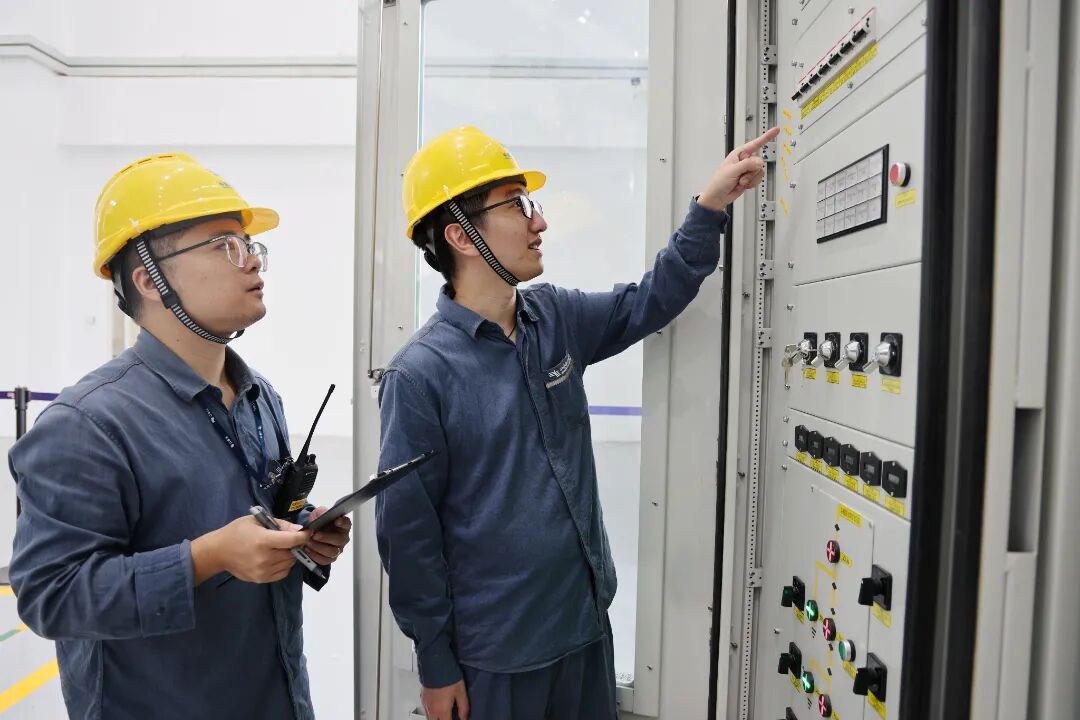

△中控室受令与远方监护操作

此次启动历经500kV4号高压电缆3次冲击合闸试验、7号主变5次冲击合闸试验及带电24小时试运行。7号主变的投运为7号机组的并网试验提供了前提条件,梅蓄二期厂用电系统运行方式也将更加可靠灵活,为电站全投按下了"加速键",是年底电站全投的关键一步。

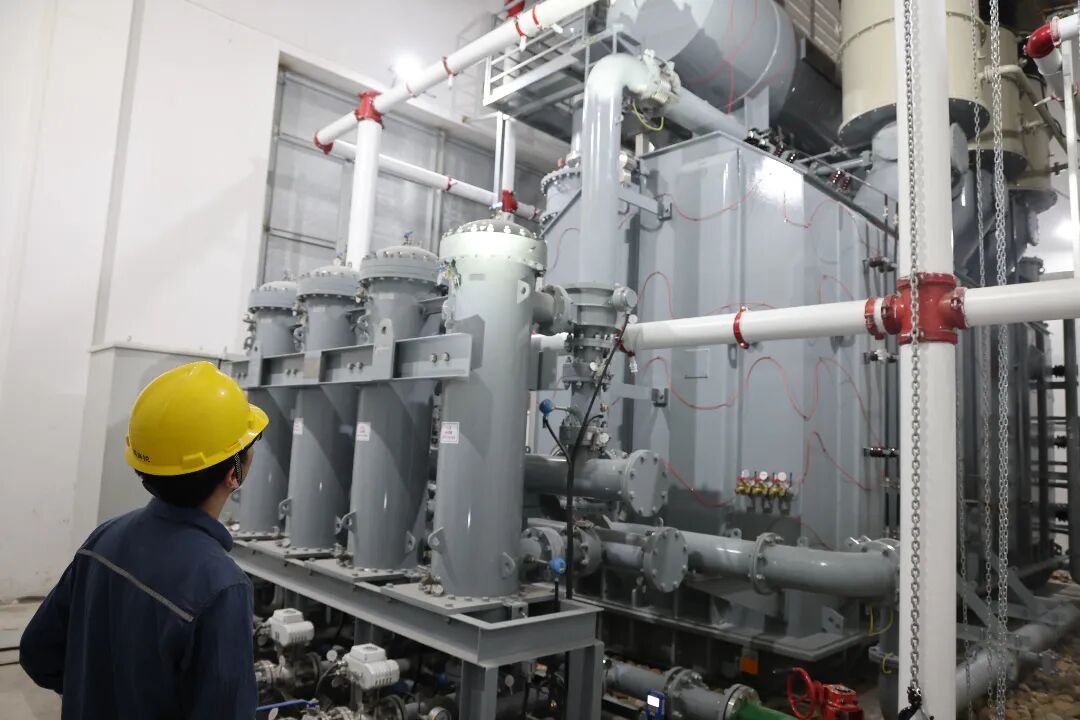

△主变启动前设备状态检查

本次主变充电启动方案首次采用主变机组联合启动方案,通过"主变-机组一体化校验法",在单次启动中同步完成主变差动、机组差动、500kV断路器等全CT回路极性验证,避免分步试验误差,有效降低保护误动及线路跳闸风险。该方案经实践验证后形成可推广的标准化技术规范,可为后续8号主变及同类电站机变首次启动提供创新性解决方案。

△充电中设备操作

主变启动期间,在充电指挥部的严密统筹下,工程验收、启动试运行、现场操作、安全保障及综合后勤五大专业组紧密配合,全程严格执行两票三制,落实风险管控措施,确保了7号主变安全投运。据了解,接下来7号机组将紧锣密鼓的开展并网试验工作。

资讯来源:


  • 免责声明

免责声明: 本站内容转载自合作媒体、机构或其他网站的信息,转载此文仅出于传递更多信息的目的,但这并不意味着赞同其观点或证实其内容的真实性。本站所有信息仅供参考,不做交易和服务的根据。本站内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。


上一篇: 精控能源斩获芬兰600MWh订单

下一篇: 国家发改委、能源局重磅发布:2027年新

  • 您可能感兴趣
