广西南宁抽水蓄能电站水道衬砌混凝土全部浇筑完成
    次浏览 发布时间:2025-05-07    来源:<a href="http://mp.weixin.qq.com/s?__biz=Mzg2MTg2MDYwMg==&mid=2247523312&idx=1&sn=f43c66ae2477e8b72604f704d8d1d671&chksm=ce127c65f965f573fec3e008c6b12e5b8d5e1f561cecd7124bd88e2   关键词:抽水蓄能,储能项目,水电项目,
  • 正文

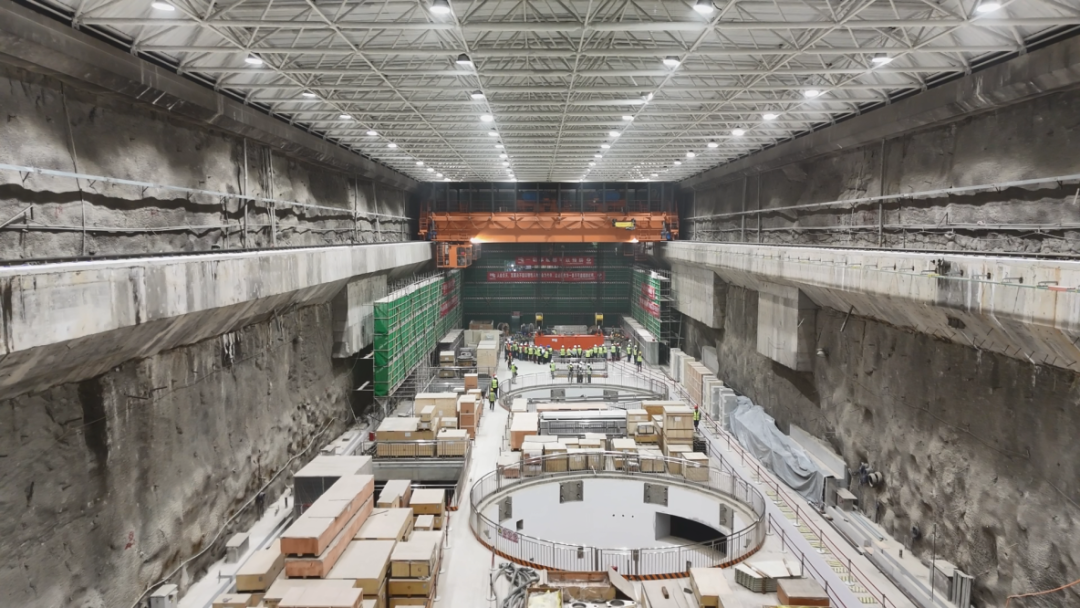

近日,南宁抽水蓄能电站输水发电系统水道混凝土全部浇筑完成,为后续引水水道充水及投产发电奠定了坚实基础。

南宁抽水蓄能电站引水水道全线长1798m,由两级竖井、三级平洞组成,同时设有引水调压井,除靠厂房169m采用钢衬外,其余采用钢筋混凝土衬砌,衬砌厚度0.5-0.6m。尾水水道全线长1711m,由尾水支洞、尾水岔洞、尾水调压井、尾水主洞等组成,除靠厂房115m采用钢衬外,其余采用钢筋混凝土衬砌衬砌厚度0.5m。

为高效推进工程建设,针对不同平洞及竖井的施工特点和环境,南宁业主项目部团结带领各方因地制宣制定技术方案,尽可能推进机械化应用,如在竖并直线段采用液压内爬式滑升模板衬砌,在竖井下弯段采用定制组合钢模板衬砌,在中平洞段采用全断面针梁钢模、2/3边顶拱钢模台车、1/3滑模台车衬砌等

为确保水道衬砌混凝土的质量,南宁项目对每一个部位衬砌采取"首建制",组织参建四方对第一仓混凝土进行联合检查,总结固化良好做法、制定改进措施并持续跟进。严格开展衬砌混凝土质量把控,对仓位设计、混凝土配合比、混凝土振捣、拆模时间、后期养护及修复严格把关,监理单位全过程旁站监督水道混凝土浇筑,确保安全、优质完成水道混凝土的浇筑任务。


目前,南宁抽水蓄能电站已进入全面冲刺阶段,尾水系统施工完成,引水系统水道灌浆作业完成90%,预计5月按要求完成剩余灌浆等作业,具备引水系统充水条件。南宁业主项目部将继续团结带领参建各方,狠抓安全、严控质量,稳步推进工程建设。

资讯来源:<a href="http://mp.weixin.qq.com/s?__biz=Mzg2MTg2MDYwMg==&mid=2247523312&idx=1&sn=f43c66ae2477e8b72604f704d8d1d671&chksm=ce127c65f965f573fec3e008c6b12e5b8d5e1f561cecd7124bd88e2


  • 免责声明

免责声明: 本站内容转载自合作媒体、机构或其他网站的信息,转载此文仅出于传递更多信息的目的,但这并不意味着赞同其观点或证实其内容的真实性。本站所有信息仅供参考,不做交易和服务的根据。本站内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。


上一篇: 浙江松阳抽水蓄能电站超深竖井定向孔精准贯

下一篇: 河南:做好济源逢石河抽水蓄能电站项目开工

  • 您可能感兴趣
