据能源圈了解到,意大利电网运营商Terna公司在其最新发布的月度电力需求更新报告中透露,从2024年1月1日至10月31日,意大利新增部署1.74GW储能系统。

Terna公司首次发布了储能系统部署数据,截至今年10月底,意大利运营的储能项目约有70.7万个,总储能容量为11783MWh,总装机容量为5186MW,其中864MW是公用事业规模储能系统。

从今年1月到10月,在新增的储能项目中,其中616MW储能系统连接电网。

Terna公司还在报告中声称,在这10个月里,运营的可再生能源发电设施的装机容量增加了6042MW,其中包括5482MW太阳能发电场。这一数字与2023年同期相比高出三分之一(高出1489MW),也超过了2023年全年的5.8GW装机容量。

截至2024年10月31日,意大利运营了38.8GW太阳能发电场和12.9GW风力发电场,而水力发电设施总装机容量为75.2GW。

Terna公司表示,将新增的可再生能源发电项目装机容量与意大利政府设定的可再生能源国家目标(16,108MW)进行比较,在2024年已经提前两个月实现,因为在合适的地区已经开发和部署了16,238MW可再生能源发电设施。

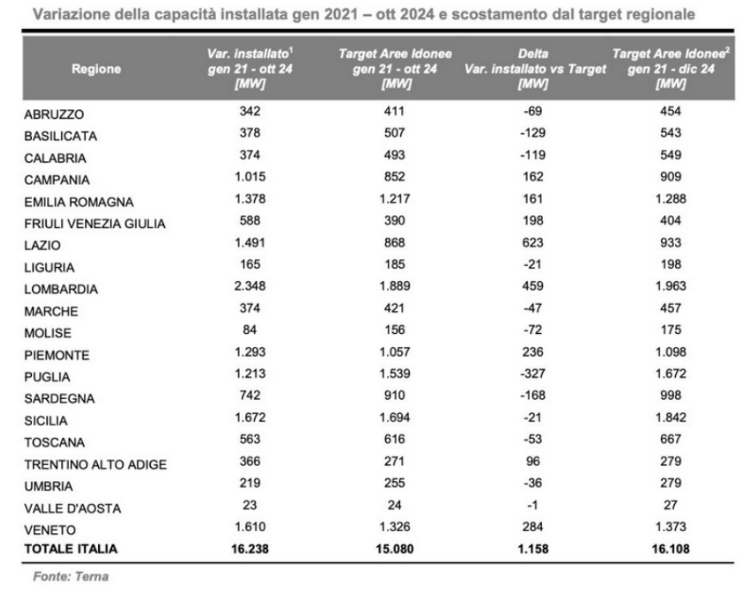

截至今年10月底,拉齐奥地与预期相比增加了623MW,其次是伦巴第,增加了459MW;威尼托增加了284MW。2024年前10个月,普利亚与预期相比减少了327MW;撒丁岛减少了168MW;巴西利卡塔减少了129MW;西西里岛减少了21MW。

图2 意大利各地从2021年到2024年10月部署的可再生能发电设施(MW)
